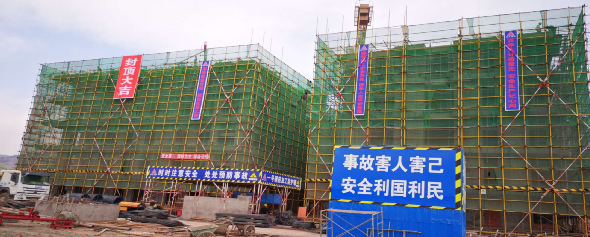

基建工作快讯 2020年4月 西昌学院基本建设处 2020年4月15日 一、教学楼工程及其周边环境整治项目 教学楼工程总投资4450万元,建筑面积14498平方米。主体工程于2019年10月28日通过五方责任主体竣工验收。教学楼周边环境整治项目于2019年9月23日完成招标,施工单位于2019年10月15日入场施工,目前已完成教学楼内、外部广场地砖铺贴,广场灯安装,即将完成消防泵房设备调试,教学楼环形道路沥青砼面层铺设。智慧教室、沉浸式教室、阶梯教室正加紧按计划推进。   二、大学生专业技能综合实训平台建设项目 项目为“十三五”产教融合项目,建筑面积约3万平方米,总投资1.56亿元,计划2020年12月竣工验收。工程于2019年8月9日正式开工建设,目前副楼正在进行填充墙砌筑,即将开展结构验收。主楼已完成四层梁板砼浇筑,正在进行五层柱钢筋加工、安装、绑扎、焊接施工,模板安装。   三、北校区标准化学生公寓项目 项目总投资7650万元,建筑面积19986平方米,计划2020年7月竣工验收,确保新生入住,缓解我校学生宿舍不足问题。项目于2019年11月1日开工建设,于2020年4月12日全部封顶,随即开展下一步工程建设。  四、多功能报告厅及标准化语言考试教室装修项目 项目总投资74.9万元,建筑面积511平方米(其中报告厅353平方米、标准化语言考试教室158平方米)。工程于2019年12月8日开工建设,目前多功能报告厅石膏板吊顶跌级造型、开水间墙地面砖、音控室管线及地砖、穿孔铝板吸音墙柱面、墙面软包和顶面灯具安装均已完成,正在组织地胶和地毯等材料进场。标准化语言考试教室已完成独立语音考室门安装调整,全部装修基本完成。   五、现代农业创新创业实践基地项目 项目总投资2000万元,建筑面积6054平方米。项目于2019年1月开工,完成内部装饰装修施工和内部绿化植物栽植工作,主要设备进场经使用部门确认,项目于2019年12月顺利通过验收,2020年3月26日项目完成移交工作。 六、西昌学院南校区学生公寓A栋建设项目 本项目位于邛泸景区,经协调邛管局已将项目方案、选址意见报州林草局,并转报至省林草局,省林草局已批准。目前,正在积极协调州自然资源局办理选址意见书,预计下周报送立项主管部门立项。 七、北校区电力改造工程项目 本项目于2019年7月3日经校长办公会同意立项。目前已完成设计及清单编制工作,已报学校采购中心政采备案,预计将于5月进行招标。 八、新区道路管网及运动场项目 本项目于2018年12月经州发改委批复立项,2019年9月学校采购中心确定设计单位。目前,已完成设计合同签订和方案设计,通过市自然资源局技术审查,通过市规委会研究,预计本周内完成方案签审。 九、学生事务中心建设项目和北校区标准化餐厅建设项目 两个项目均为《西昌学院北校区总平面布局规划》中的项目,可行性研究报告已于2020年3月3日报州发改委待批复。已协调采购中心完成设计招标,即将签订设计合同开展设计工作。 |
